2022中國抽水儲能裝機量多少?
據數據,2021年,中國抽水儲能新增裝機量達5.3GW,2022年上半年,新增裝機量達8.01GW。另外,據《抽水蓄能產業發展報告》預計2022年年底,中國抽水蓄能電站總裝機容量達45GW左右。
詳細數據
抽水蓄能就是利用電能將水抽到高處,用電的時候再放水發電,它是目前成本最低、應用最廣泛的儲能方式。
雖然抽水蓄能項目投資規模大、建設周期長、并且受地形限制,但其發展速度驚人。
中國化學與物理電源行業協會儲能應用分會的數據顯示,2021年中國抽水儲能新增裝機量同比增長192%,達到5.3GW;2022年僅上半年,抽水儲能新增裝機量就達到8.01GW。
國家能源局對抽水蓄能的規劃是到2025年裝機量超過62GW,2030年達到120GW,但實際落地的規?;蛟S會遠超于此。
中國電力建設集團有限公司董事長丁焰章2022年6月13日在《人民日報》發表文章指出,“十四五”期間中國將實施雙兩百工程,在全國200個市縣開工建設200個以上抽水蓄能項目,開工目標是270GW。
2022年7月,國家能源局相關負責人在接受《中國能源報》采訪時表示,“十四五”可核準抽水蓄能裝機規模270GW,總投資1.6萬億元,涉及28個省(區、市)和新疆生產建設兵團。
抽水蓄能的建設周期為4年-5年,如果“十四五”期間270GW的開工目標能夠實現,2030年之前即可全部投產,中國2021年底已有39.8GW的裝機規模,加總之后,2030年的總裝機規模將超過300GW。
參考過往數據,中國每GW抽水儲能的造價為60億元左右,這意味著2030年之前需要新增投資1.56萬億元左右。
“十四五”的時間段為2021年到2025年,根據國際能源網和儲能頭條的不完全統計,2021年至2022年7月底,已經開工的抽水蓄能電站為17.6GW,投資1151.96億元,已經完成了國家能源局“十四五”規劃的絕大部分任務。
但抽蓄電站的建設步伐不僅沒有減緩,反而還在加快。
從2022年初到2022年7月底,已獲批復但尚未開工的抽水蓄能項目有102個,總裝機126.9GW,總投資6176.9億元。這7個月批復的投資額,超過了建國以來的抽水蓄能的總投資額。
自1958年到2022年7月底,中國總計開工建設了91.38GW的抽水蓄能,投資總額為4993.81億元。
抽水蓄能電站投資和運營的主力軍是電網、電力國有企業。

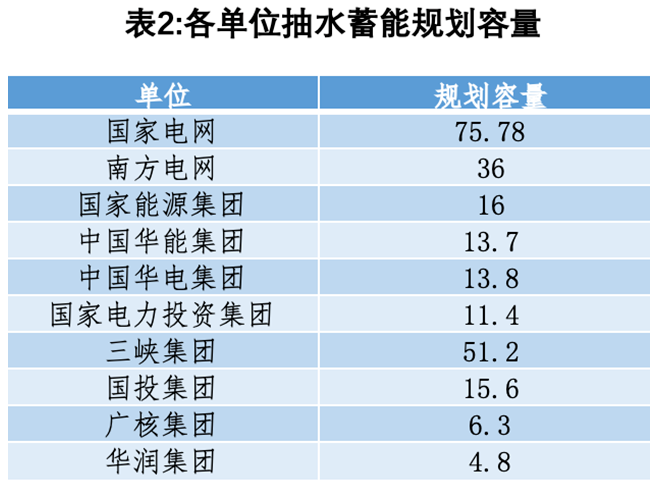

截至2021年底,中國在運抽水蓄能電站中,國家電網旗下的電站占總裝機量的64.56%,南方電網占23.2%。從建設規劃來看,國家電網、南方電網、三峽集團的建設規模最大。

來源:財經十一人
以上就是中國抽水儲能裝機量的簡單介紹,更多最新數據,敬請關注三個皮匠報告的數據欄目了解。
推薦閱讀
《中國電建-全球水利水電龍頭受益行業提速電力運營和抽水蓄能助力長期發展-220620(28頁).pdf 》
《建筑工程行業新賽道系列:抽水蓄能產業鏈競爭格局盈利模式中國電建具一體化優勢-220919(34頁).pdf 》
2022全球風電新增裝機容量多大?預測數據一覽
中國儲能累計裝機量是多少?2022中國儲能總裝機量一覽
2022光伏新增裝機容量多少?中國光伏新增裝機容量一覽
